设计管理部项目组设计回访纪实

浏览次数: 日期:2025-10-28

         项目建设过程中,项目组及时进驻施工现场开展回访,积极解决现场各类问题。这既是严格执行《山东省热电设计院设计程序控制》(SDHEEPDI-IMS-P23)程序文件的基本步骤,也是贯彻落实我院精心设计,真诚服务宗旨的具体实践。

         20251018日,某工业园热电联产项目项目组在项目经理的带领下,赴项目建设现场进行回访。项目组就现场存在的问题及时提出处理意见,并对施工过程中发现的问题给予专业指导。主要问题及处理意见如下:

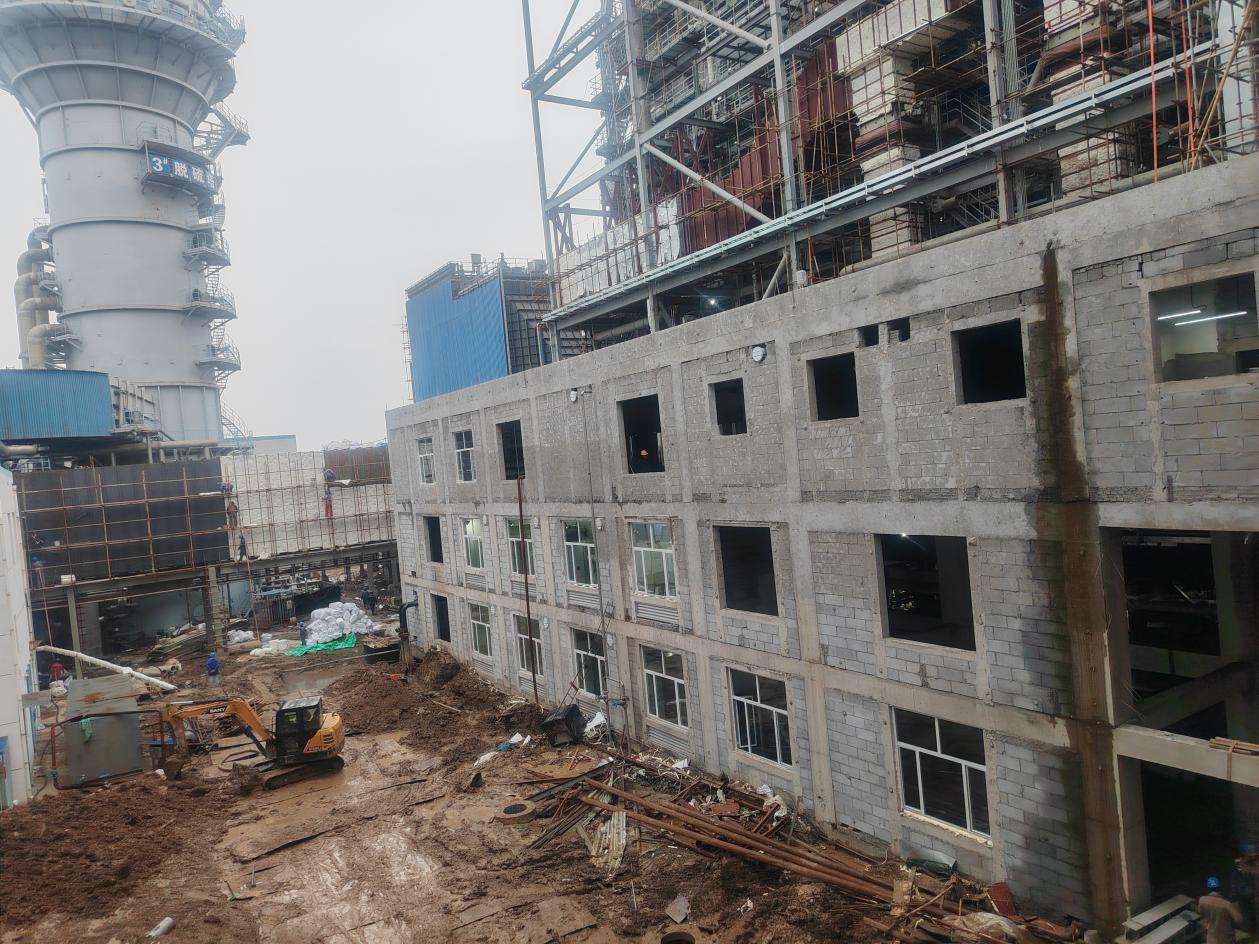

         连续降雨导致地基土饱和无法压实问题

         由于10月份遭遇连续强降雨,现场道路路基及硬化地坪下土体已处于饱和状态,低洼区域地基土呈淤泥状,难以压实。项目组提出处理意见:在排除积水后,于底部先铺设建筑碎石与砖块挤紧软土,再回填水稳层进行加固。

         主厂房8.000m运转平台超荷载使用问题

         针对平台超荷载使用安装机械的情况,项目组要求立即整改:将超重设备移至零米层,并强调施工单位必须严格按设计图纸执行,坚决杜绝超载行为,确保结构安全。

         楼板后开洞口加强处理问题

         项目组明确后续处理措施:对尺寸小于300mm的后开洞口,应在洞口四周采用高标号水泥砂浆抹齐;对尺寸大于等于300mm的洞口,须采取增设角钢等加固措施。

         设计人员及时解决现场反馈的各类问题,有力保障了本项目整体进度目标——20251028日第一台锅炉点火节点的顺利推进。

         同日下午,设计人员会同业主方相关人员,冒雨对外供蒸汽管线走向进行了现场踏勘,为后续DN500外供蒸汽管道的施工图设计提供了可靠依据,确保了项目的顺利推进
