设计管理部项目组设计回访纪实

浏览次数: 日期:2025-12-17

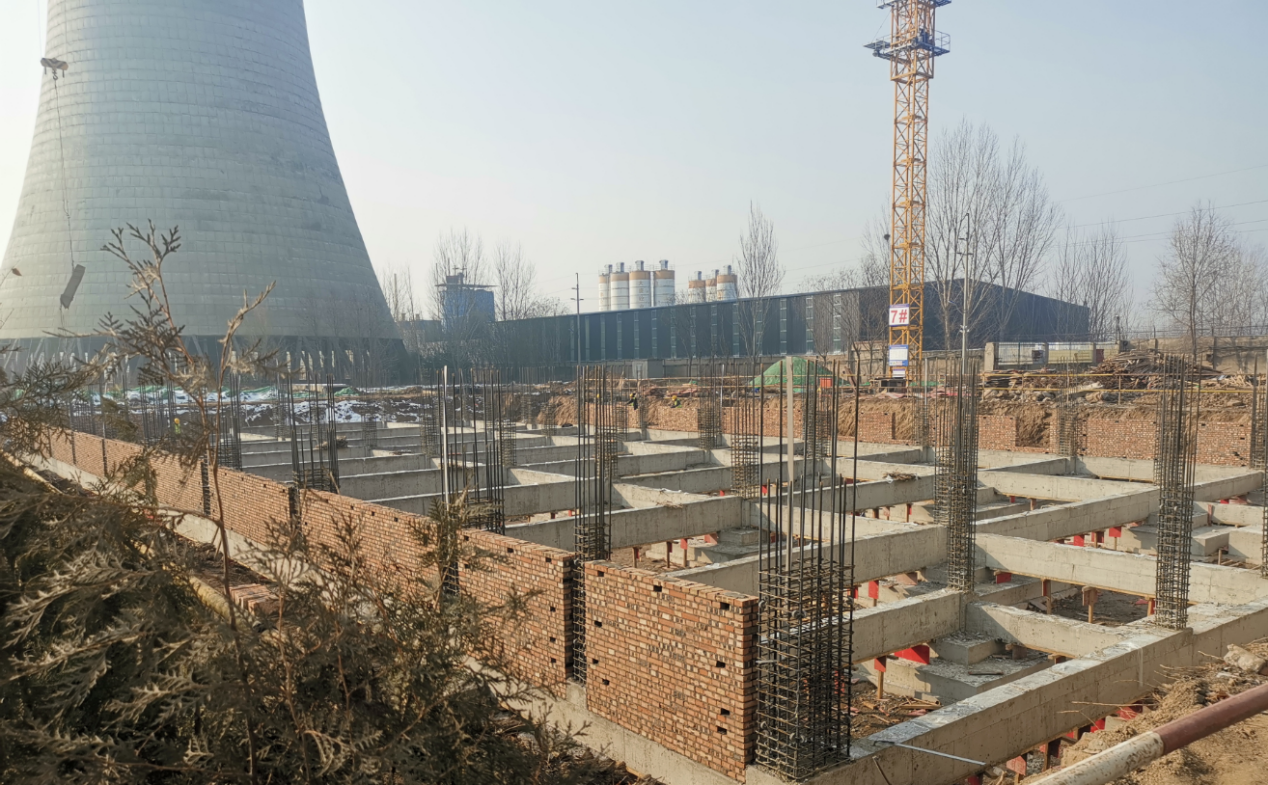

         20251216日,某工业园热电联产项目项目组设计人员赴现场进行回访。就现场存在的问题提出处理意见,主要问题及处理意见如下:

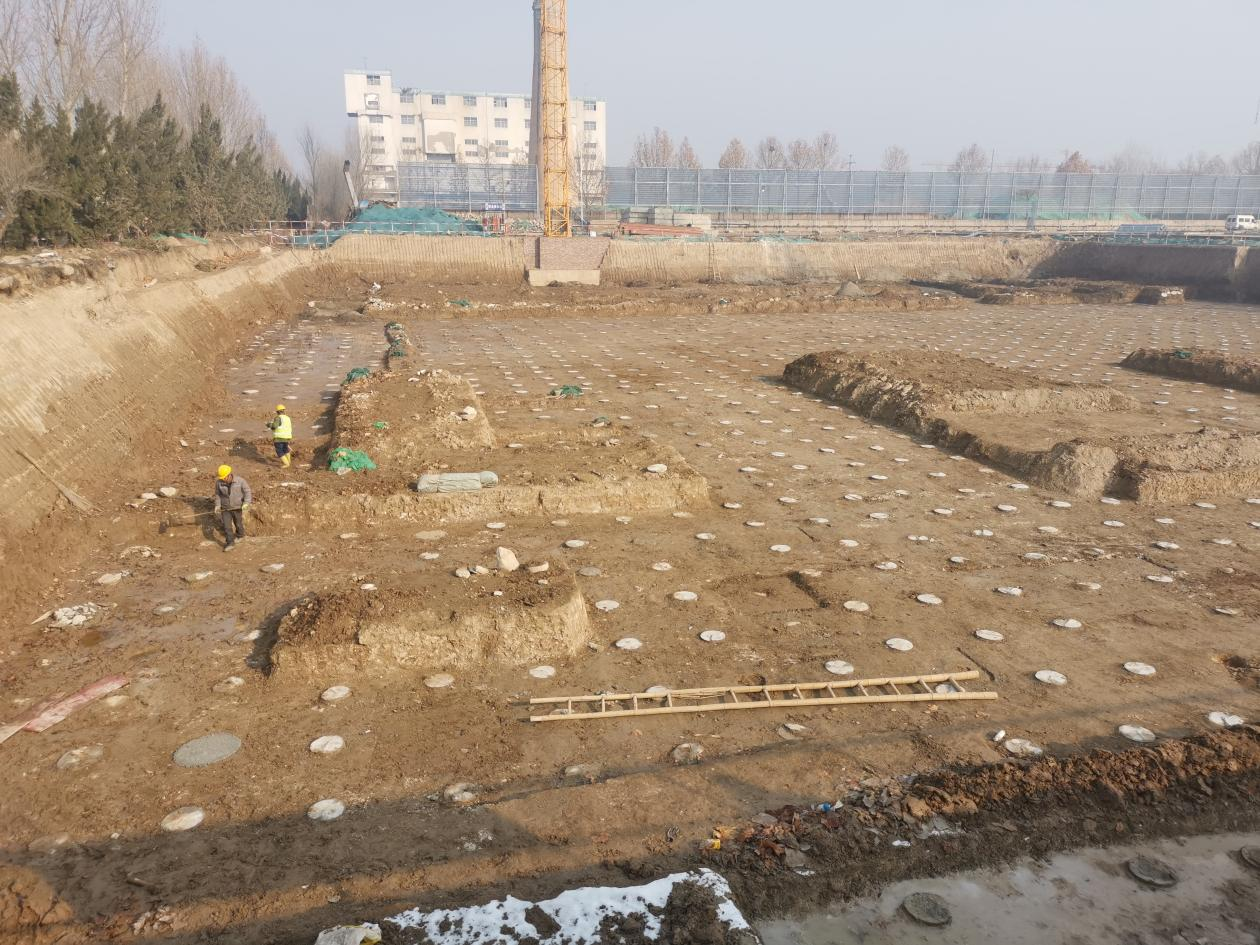

         一、主厂房地基处理后遭遇降雪问题

         12月份遭遇强降雪针对降雪及雪融化产生大量积水可能会影响桩身强度等问题。项目组提出处理意见:

         1需在坑底设置盲沟,集水井内配备水泵,做到随积随排;同时在基坑顶部设置挡水坎,防止场外融雪水流入

         2、及时清理未融化积雪,严禁将雪堆放在 CFG 桩处理区域的地基上,避免局部荷载过大或融雪渗透

         3降雪过后复工前,需检测桩体强度,采用回弹法或钻芯取样法核验,强度未达标不得进行下道工序;同时检查桩身是否有冻裂、起皮等缺陷,缺陷桩需及时处理

         4进行褥垫层铺设,需待地基土含水率降至最优含水率范围后再施工,避免土料过湿导致褥垫层压实度不足

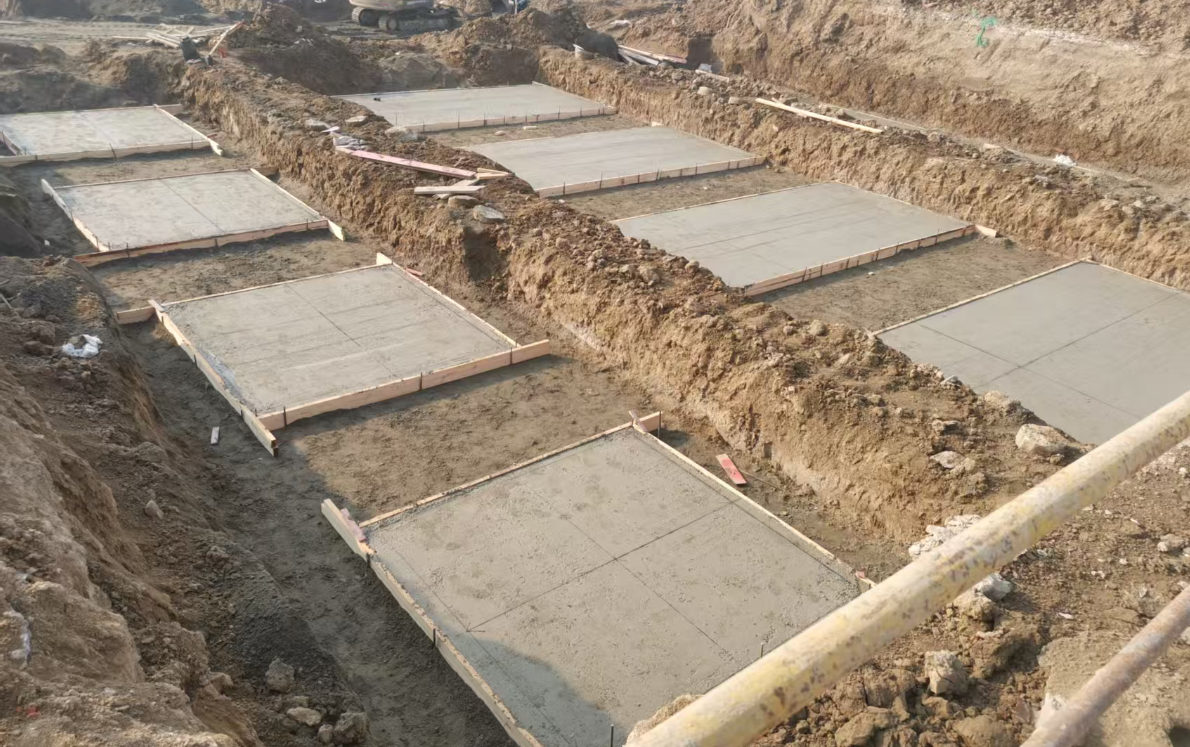

         二、除尘器基础垫层质量问题

         除尘器基础垫层由于是在冬季施工,项目组提出施工注意事项:

         1、严禁洒水养护,需采用“保湿材料 保温棉被 岩棉被” 的双层覆盖方式,必要时搭设暖棚保温,防止混凝土受冻;

         2、若发现垫层表面出现细微裂缝,需立即补盖保湿材料,延长保湿养护时间,防止裂缝扩大

         3、养护期间若覆盖物脱落,需及时重新覆盖并补水,避免局部混凝土长时间暴露失水

         设计人员及时解决现场反馈的各类问题,有力保障了本项目整体进度顺利推进。
